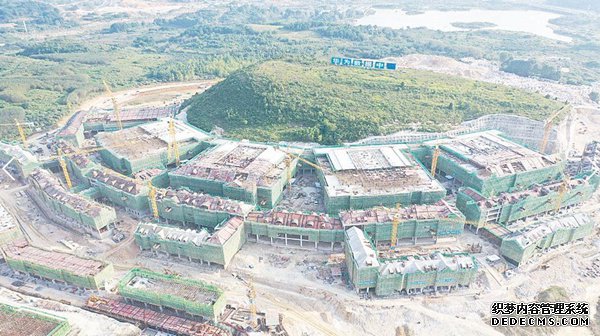

贵安华为云数据中心项目现场。 采访对象供图

贵安华为云数据中心C区项目于2018年11月开工建设,总建筑面积为139960平方米,园区包括17栋单体,主要功能分区为数据中心、教室、实验室、餐厅、公寓及辅助用房等。

贵安华为云数据中心A区项目生产经理张经经说:“目前,项目正在进行主体结构施工,为了能够按时完成任务,我们每天都安排有560余名工人在现场施工。预计今年9月30日,完成整个项目地下室顶板封顶,同时,完成管道预埋、水电安装、路基施工等,达到通车条件。”

在贵安华为云数据中心C区项目现场,工程塔吊正在来回吊运着建设材料,工人们正加紧对最后一层的斜屋面进行施工。

“为了保证项目能按时完工,目前,项目现场每天都有500余人在加紧施工,预计10月底,项目主体结构开始陆续封顶,11月底,主体结构全面封顶。”胡军说,8月初,精装修施工单位已入场,正在进行样板间施工准备;机电施工单位也于8月初入场,正在进行结构预留预埋、方案策划及后期机电深化设计;8月中旬,室外管网施工单位已入场,正在进行化粪池及室外管线样板段施工。

不仅如此,B区项目还承担了贵安华为云数据中心的人工湖建设。作为贵安华为云数据中心观光休闲配套设施,该湖将串联A、B、C三个标段。

B区项目旁的贵安华为云数据中心A区项目是今年3月开工建设的,超变态网页游戏,由中建四局一公司贵州分公司承建,项目总建筑面积160046平方米,园区包括18栋单体,主要功能分区为数据中心、生产交付中心、生产调试中心、宿舍等。

“9月,除了正常的施工外,我们的工作重点就是完成A3.1、A3.2、A2省级样板观摩的打造,目前,正在进行策划施工中,预计9月中旬完工,达到观摩条件。打造完成后,将作为省级样板观摩点,接待省级样板观摩团队。”张经经说。

“你看,那就是连接人工湖与贵安华为云数据中心的主入桥——B区入口桥,目前,工人们正在进行支桥拱模板施工,预计月底前完成混凝土浇筑,9月底实现全面通车。”指着项目一旁正在施工的拱形入口桥,贵安华为云数据中心B区项目生产经理胡军给笔者作介绍。

2018年12月,贵安华为云数据中心B区项目开工建设,项目总建筑面积136490.2平方米,园区包括16栋单体,主要功能分区为数据交付中心、员工食堂、仓储中心、发电机房等。

近日,笔者来到贵安华为云数据中心项目现场,工人们正在紧张有序地忙碌着,一片热闹的景象。

而在紧挨着C区项目的贵安华为云数据中心B区项目现场,笔者看到工人们在炎炎烈日下紧锣密鼓地进行施工。

贵安华为云数据中心项目现场。 采访对象供图

“截至目前,项目已有4栋单体完成斜屋面的建设,4栋单体即将进行斜屋面混凝土的浇筑,剩余单体正在进行斜屋面钢筋绑扎施工。”贵安华为云数据中心C区项目生产经理肖子绍说,目前,项目现场每天都有500余名工人在加班加点进行斜屋面的施工,预计9月中旬,项目所有楼栋单体完成主体结构封顶,进入装修阶段,预计2020年年底,能够竣工验收。

据张经经介绍,8月初,贵安华为云数据中心A区项目A1.1、1.2、1.3三栋数据中心一层混凝土浇筑已完成,正在进行二层架子搭建。A3.1——3.10十栋宿舍楼也正在加紧施工,部分正在进行地下室顶板混凝土的浇筑,其中,A3.9正在进行二层内架搭设,A3.10正在进行三层内架搭设。此外,作为独立数据中心的A2正在进行负一层模板铺设,预计月底开始浇筑混凝土。

【相关链接】 贵安华为云数据中心项目是一个集数据中心机房与配套设施,以及华为大学为一体的工业园区,功能区域包括华为全球管理数据存储中心(私有云)、华为全球IT维护工程师基地,以及华为大学战略预备队训战实习基地。其中,华为全球管理数据存储中心(私有云)第一期建筑面积约为48万平方米,可安装存储服务器约60万台,将存储华为170个国家的管理数据;华为全球IT维护工程师基地,将有600-800位IT维护工程师,通过对数据中心的维护,为公司内部IT提供支持与服务;华为大学战略预备队训战实习基地是负责培训的部门。贵安华为云数据中心建成后,平均每年将有10000—12000人入住,平均停留时间为2个月。(杨睿)
