合肥市城建重点项目之一的轨道交通三号线预计将于今年底正式通车,目前已进入最后冲刺阶段。因三号线学林路段地上轨道与110千伏杜磨线交叉影响,BT页游,需要进行为期约20天的线路停电入地改造。由于改造涉及的线路与电站服务周边职教城、少荃家园等2万余电力用户,无法长时间停电,负荷全部转移又难以满足供电可靠性要求,这给项目快速推进带来较大困难。

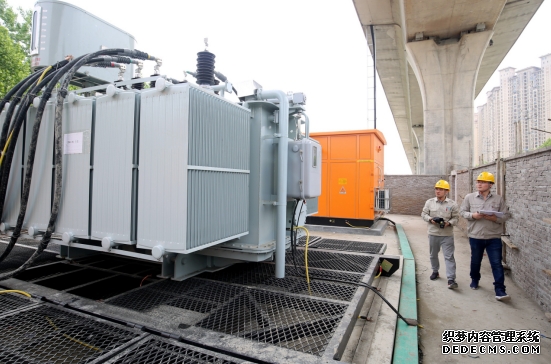

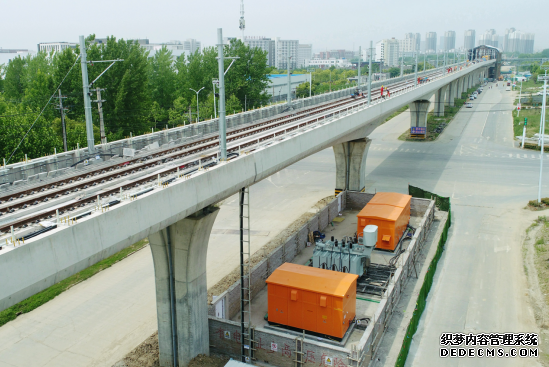

5月6日,在合肥市淮海大道与相山路交叉口,全国首座35千伏站外移动变电站——磨移变于日前投入使用。
为此,合肥供电公司与轨道交通公司全面联动配合、积极创新,经过科学论证与研讨,最终确定在全国首个引入特锐德移动变电站这一新技术。自4月22日起,合肥供电公司克服供电电源点、场地限制等一系列困难,24小时不间断加快施工建设进度,至4月30日仅用时9天就完成电站建设、安装、调制至并网全过程。
本次移动变电站项目的顺利实施建设,开创了全国先河,合肥供电公司将积极总结经验,为全国大型重要保电和城市建设发展起到重要示范与借鉴作用。(李岩 孙农)
“这打破了安徽电网建设新纪录。”合肥供电公司运维检修部负责人介绍,自5月1日起的20天内,110千伏杜磨线路进入停电迁改、轨道交通三号线同时进行相关路段建设。在此期间,周边2万余电力用户将全程不受任何影响,35千伏磨移变“不间断”可靠持续进行供电服务,预计共将减少用户停电时间达95%以上,避免损失电量损失达400万千瓦时以上。
